Przygotowania MGK do sezonu grzewczego. Znamy listę inwestycji!
Aktualności27.09.2025 o 07:00Komentarze Facebooka
1. Jakie prace remontowe wykonano w sezonie letnim w ZGC?
Miejska Gospodarka Komunalna Sp. z o.o. zakończyła prace remontowe i jest gotowa do rozpoczęcia sezonu grzewczego 2025/2026. W ramach przeprowadzonych prac zrealizowano szereg zadań mających na celu poprawę stanu technicznego infrastruktury ciepłowniczej oraz produkcji ciepła. Wymieniono sieci i przyłącza kanałowe na sieci preizolowane:
- magistralna sieć ciepłownicza dn500 na dn350 w rejonie ul. Krzywoustego – Ciepła. Wartość zadania: 1 572 767,00 zł netto. Wykonawca: Fitting Przedsiębiorstwo Inżynierii Sanitarnej Sp. z o.o. z siedzibą we Wrocławiu,
- sieć ciepłownicza dn150 ul. 11 Listopada – Kilińskiego wraz z przyłączem ciepłowniczym ul. Kilińskiego 17. Wartość zadania: 285 000,00 zł netto. Wykonawca: Przedsiębiorstwo Rurbet z siedzibą w Opolu,
- przyłącze ciepłownicze ul. Sucharskiego 10a–g. Wartość zadania: 658 340,00 zł netto, z czego przyłącze do budynku ul. Sucharskiego 10a–g kosztowało około 13 000,00 zł (długość przyłącza 7 m).
Wykonano również remont węzłów ciepłowniczych: ul. Krzywoustego 72–73, ul. Kilińskiego 4c, ul. Kilińskiego 5, ul. Kilińskiego 2. Łączna kwota: 180 000,00 zł netto. Dostawca: Danfoss Poland Sp. z o.o.

Zmodernizowany węzeł cieplny

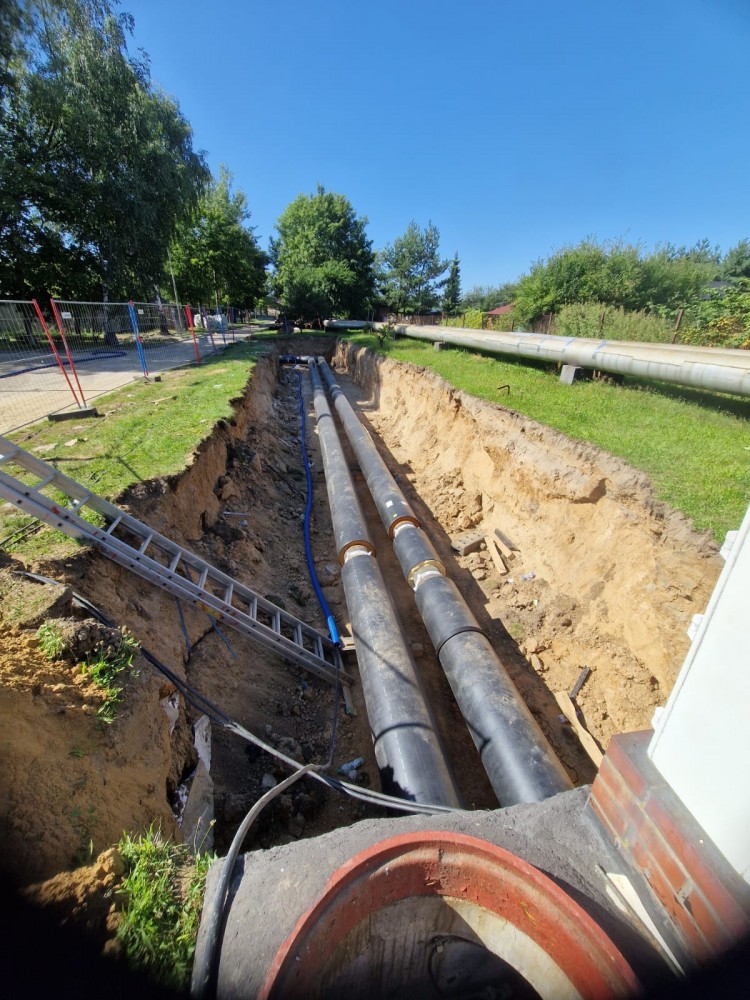

Sieć magistralna dn500/dn350 ul. Krzywoustego
Oprócz infrastruktury przesyłowej i odbiorczej wykonano prace remontowe w Zakładzie Gospodarki Cieplnej. Rozpoczęto kompleksowy remont kotła węglowego WR10. Obecnie trwają prace montażowe, a ich zakończenie planowane jest na koniec listopada 2025 r. Wartość zadania: 2 425 400,00 zł netto. Wykonawca: Zakład Usługowo-Produkcyjny EKRAN Sp. z o.o. z siedzibą w Sędziszowie.
Wymieniono część taśmociągu odżużlacza, którego zadaniem jest odprowadzanie pozostałości po spalonym węglu kamiennym na plac żużlowy. Wartość zadania: 209 700,00 zł netto. Dostawca: Ecoserv, siedziba Nieświń.

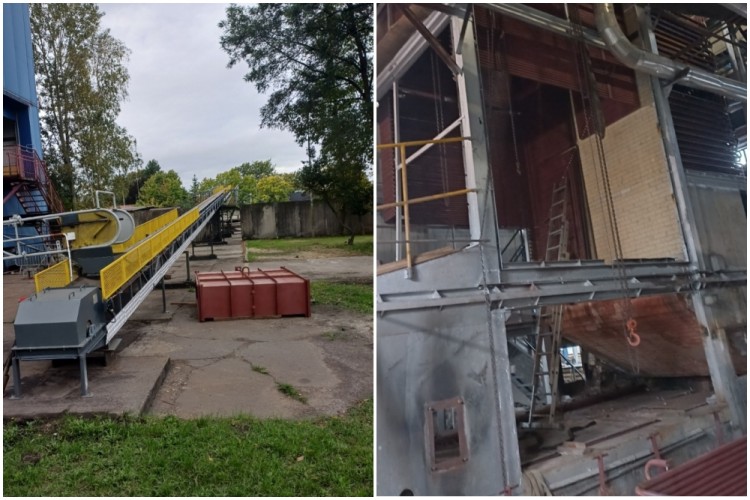

Remont odżużlacza i remontowany kocioł węglowy typu WR10
Wymieniono również wyeksploatowany agregat prądotwórczy, aby zapewnić awaryjne zasilanie elektryczne podstawowych urządzeń grzewczych w Zakładzie Gospodarki Cieplnej. Wartość zadania: 171 350,00 zł netto. Dostawca: KJR SUPPLY Sp. z o.o. z siedzibą w Warszawie.
2. Jaka część magistrali ciepłowniczej należącej do ZGC została już wymieniona, a jaka czeka na wymianę i kiedy to zostanie realizowane?
Miejska Gospodarka Komunalna Sp. z o.o. w Oleśnicy w poprzednich latach wykonała prace remontowe polegające na sukcesywnej wymianie sieci kanałowej na technologię preizolowaną. Obecnie sieć preizolowana stanowi 68% całości systemu ciepłowniczego w Oleśnicy.
W latach 2026–2028 planowane jest wykonanie dodatkowych remontów sieci ciepłowniczych w ramach pozyskanego dofinansowania z NFOŚiGW (Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej) w ramach zadania „Modernizacja sieci ciepłowniczych w miejscowości Oleśnica” w działaniu FENX.02.01 Infrastruktura ciepłownicza, priorytet FENX.02 Wsparcie sektorów energetyka i środowisko, z EFRR programu Fundusze Europejskie na Infrastrukturę, Klimat, Środowisko 2021–2027, na kwotę 17 499 609,20 zł netto, z czego dotacja bezzwrotna wynosi 8 766 568,29 zł netto, a pozostała część to wkład własny spółki. Obecnie trwają dalsze prace projektowe dotyczące wymiany sieci kanałowej na preizolowaną.
W ramach powyższego dofinansowania udało się w tym roku wykonać pierwsze roboty budowlane polegające na wymianie sieci magistralnej kanałowej na preizolowaną o średnicy 2x355,6/500 w rejonie ul. Krzywoustego – Centralna Ciepłownia ul. Ciepła 2 w Oleśnicy. Wymieniono sieć ciepłowniczą o długości 423 metrów. Prace budowlane wykonała firma zewnętrzna Fitting Przedsiębiorstwo Inżynierii Sanitarnej Sp. z o.o. z siedzibą we Wrocławiu za kwotę 1 572 767,00 zł netto.
Realizacja powyższych zadań przybliży spółkę do uzyskania systemu ciepłowniczego opartego na technologii preizolowanej w ponad 95%.

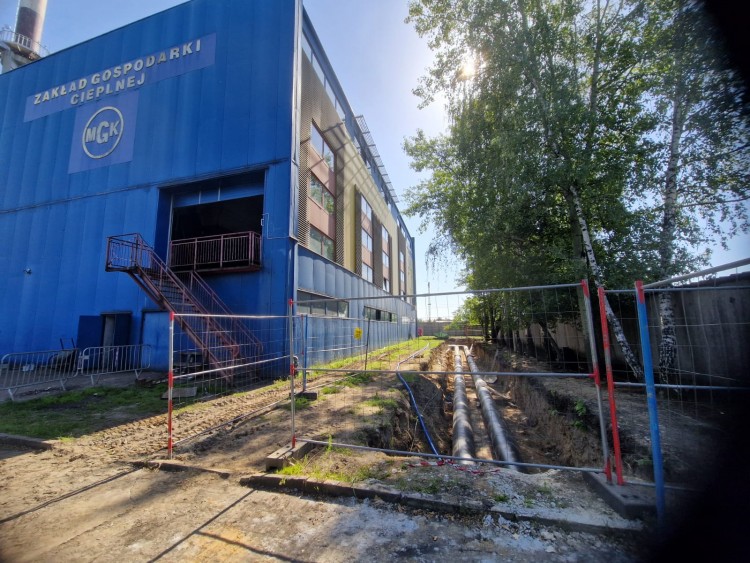

Sieć magistralna dn500/dn350 na terenie ZGC - ul. Ciepła 2
3. Jakie prace Zakład Gospodarki Cieplnej MGK Sp. z o.o. wykonuje na terenie Serbinowa? Jaki jest ich zakres i kiedy zostaną ukończone
Miejska Gospodarka Komunalna Sp. z o.o. w Oleśnicy wykonuje obecnie prace związane z budową sieci ciepłowniczej preizolowanej o średnicy 2x219,1/315 i długości 363 m w rejonie ul. Podchorążych w Oleśnicy. Wymianie podlega również istniejące przyłącze ciepłownicze wykonane jeszcze w technologii kanałowej na technologię obecnie obowiązującą, czyli preizolowaną, o średnicy 2x48,3/110 i długości 7 m, prowadzące do budynku przy ul. Sucharskiego 10 w Oleśnicy.
Planowane zakończenie wszystkich robót budowlanych i odtworzeniowych przewidziano na 15 października 2025 r. Biorąc pod uwagę obecne tempo prac, można zakładać, że zadanie zostanie zrealizowane szybciej, być może jeszcze we wrześniu tego roku.
Roboty budowlane są wykonywane przez firmę zewnętrzną – Konsorcjum HYDROS – ERBUD – INDUSTRY Sp. z o.o. – AMSTER Sp. z o.o. z siedzibą w Łodzi, za kwotę 658 340,00 zł netto.
rd, źródło: MGK
